为什么 AI Agent 团队也逃不过“人多了反而慢”?

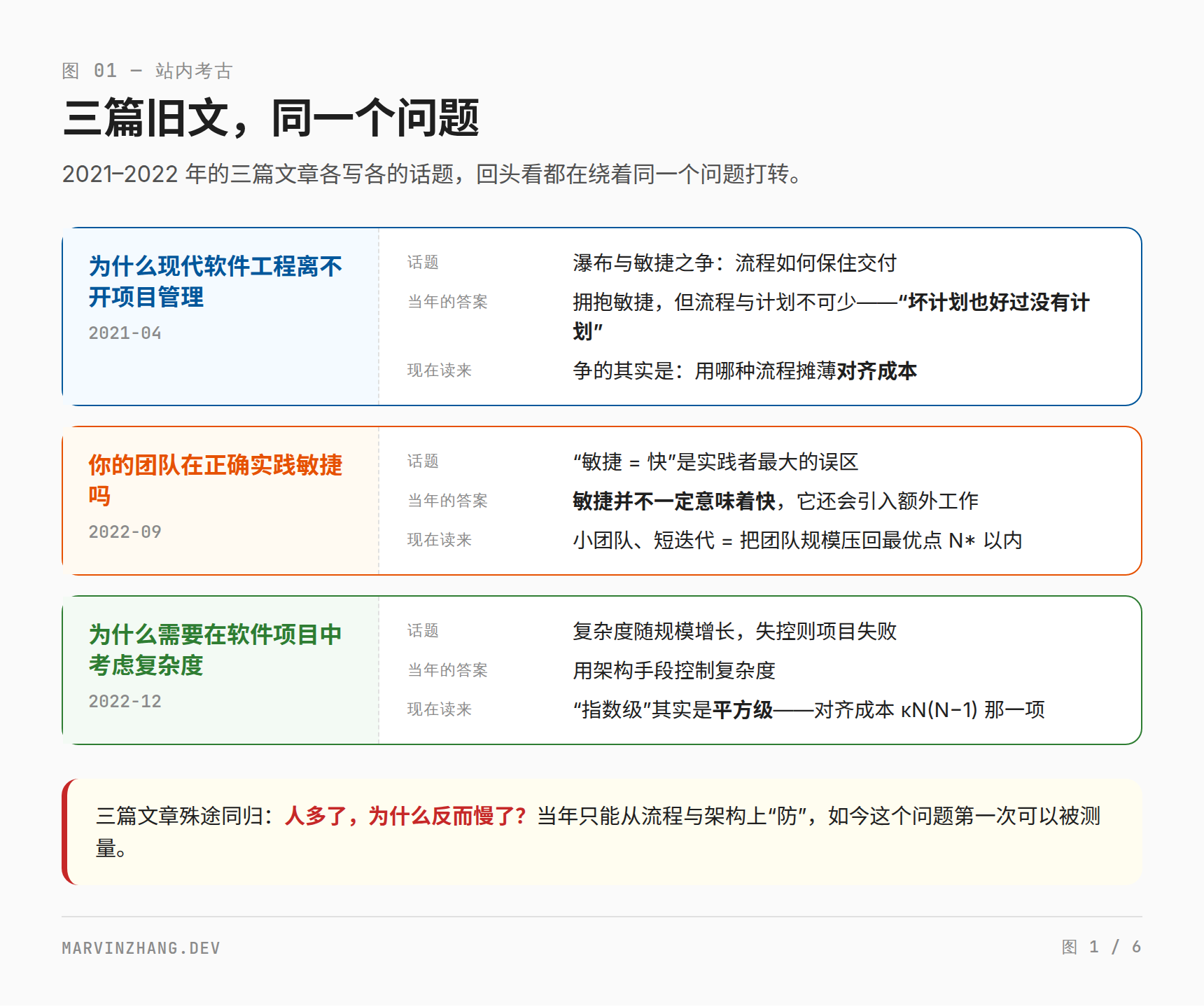

2021 年 4 月,笔者写过一篇《为什么现代软件工程离不开项目管理》;2022 年 9 月,写了《你的团队在正确实践敏捷吗》;同年 12 月,又写了《为什么需要在软件项目中考虑复杂度》。当时觉得这是三个不同的话题:一篇讲流程,一篇讲方法论,一篇讲架构。最近把它们翻出来重读,才发现它们其实在绕着同一个问题打转:人多了,为什么反而慢了? 复杂度那篇的引言甚至直接写着:"随着项目规模的增长,复杂度会以指数级的速度增加,如果不加以控制,最终会导致项目的失败。"
这些年带团队,这个问题也从纸面落到了身上。项目延期,第一反应是加人;人加进来了,进度反而更糟——新人要熟悉上下文,老人要停下来带新人,会议多了一倍,对齐的成本涨得比产出快。五十年前 Fred Brooks 在《人月神话》(The Mythical Man-Month,1975)里就把这个现象说透了:"往一个已经延期的软件项目里加人,只会让它更晚交付。"这句话程序员都听过,也都点头。但严格说,它一直只是一句格言,算不上一条定律——没有哪家公司能拿自己的团队做对照实验,去验证它到底有多准。
有意思的是,最近这件事出现了转机,而带来转机的不是管理学,是 AI。2025 年底,MIT 和 Google Research 的研究者测了 180 种 agent 系统配置,结果活脱脱是《人月神话》的复刻:在必须一步接一步完成的任务上,每一种多 agent 方案都比单个 agent 更差,差 39% 到 70%;集群规模超过三四个 agent,加得越多越糟。人月神话诞生五十年,第一次有了对照实验——只不过被试不是人,是 agent。
这就是本文想讲的事:AI agent 团队正在精确复刻人类组织的老毛病;而更有意思的另一半是,它是历史上第一个能把这笔账完全算清楚的组织形态。
先别急着看论据,亲手感受一下这条曲线。下面这个小工具里,你可以在"人类团队"和"AI agent 团队"之间切换,拖动滑杆改变团队规模。两边参数不同,但曲线的形状,是有意做成一样的。
过了最佳规模,每多加一个人(或一个 agent),买到的产出都比上一个少;再往后,总产出不升反降。这不是哪支团队的毛病,而是协作这件事本身的数学性质。
五十年前就算过的账
Brooks 当年的推理,其实只用到一个初中数学公式。一个 n 人团队里,两两之间的沟通渠道有 n(n−1)/2 条:4 个人是 6 条,16 个人就是 120 条。人数涨 4 倍,沟通渠道涨了 20 倍。每一条渠道都要花时间维护——同步进展、对齐理解、消除误会——所以团队越大,花在"互相说话"上的时间占比越高,真正干活的时间占比越低。顺带修正一下笔者当年的用词:复杂度那篇说的"指数级"其实夸张了,n(n−1)/2 是平方级——不过病根找对了。
2007 年,性能分析专家 Neil Gunther 在《Guerrilla Capacity Planning》里把这笔账写成了正式的公式,叫 通用可扩展性定律(Universal Scalability Law,USL)。它本来是用来解释"为什么给数据库加 CPU,加到后面就不管用了",但它描述的是一切"多个工作单元协作"的系统——包括人。公式全文只出现这一次:
λN
X(N) = ───────────────────────
1 + σ(N−1) + κN(N−1)
三个参数,翻译成大白话就是:
- λ(单兵产能):一个人单干时的产出。分子上的 λN 是理想情况——N 个人干 N 倍的活。
- σ(排队成本):抢公共资源的代价。所有人都在等同一个测试环境、同一个代码评审人,谁先谁后总得排队。它随人数线性增长,烦人,但可控。
- κ(对齐成本):让所有人对同一件事保持同一个理解的代价。注意它挂着 N(N−1)——正是 Brooks 数出来的那个沟通渠道数。它随人数的 平方 增长,这才是要命的一项。
下文再遇到这三个符号时,我尽量让大白话跟在旁边——λ 就是单兵产能,σ 就是排队成本,κ 就是对齐成本;记不住字母没关系,跟着中文走就行。
对齐成本 κ 这一项,就是《人月神话》的严格数学形式。而且这个公式还白送一个结论:对 X(N) 求导,产出峰值出现在 N* = √((1−σ)/κ)。也就是说,最优团队规模是可以算出来的。按一组典型参数算下来,N* 大约是 8——亚马逊那条"两个披萨要能喂饱整个团队"的著名规矩不是玄学,是这条曲线的极值点。
打个比方。后厨里,排队成本 σ,是几个厨师抢同一个灶台——挤,但挤到头也就那样;对齐成本 κ,是整个后厨互相喊话对单子——人越多越吵,直到没人听得清任何一句。餐饮业的解法是小票系统:所有人只看小票,不用互相喊。这是一笔典型的 结构性投资:花成本建一套协作规则,换对齐成本的下降。

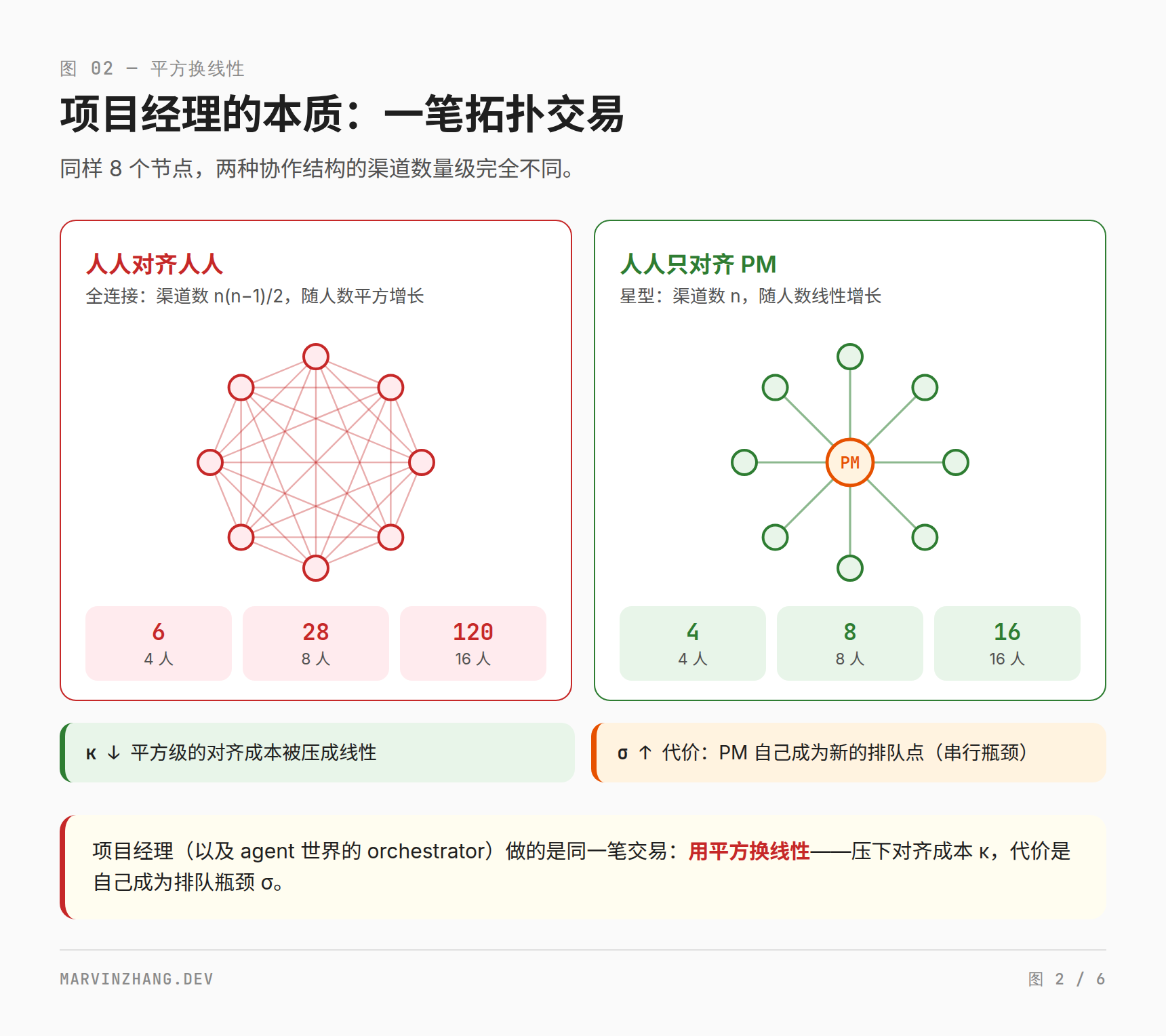

回头看,软件行业这几十年的管理方法论,几乎全是在跟对齐成本 κ 搏斗。项目经理这个岗位的本质,是把"人人都要跟人人对齐"的 120 条渠道,收拢成"人人只跟 PM 对齐"的 16 条——用平方换线性。代价是 PM 自己成了新的排队点:对齐成本 κ 降了,排队成本 σ 升了。这是一笔交易,不是白捡。瀑布模型靠重文档减少口头对齐;敏捷反其道而行,干脆把团队规模压回最优点以内——小团队、短迭代。笔者当年在敏捷那篇里写过"敏捷并不一定意味着快",现在可以补上后半句:它快不在手速,而在把对齐成本摁住。

这套账真放到人身上算,数字会难看到什么程度?给一组示意参数(λ=4.64 个 PR/人/周、σ=0.0158、κ=0.0146——注意这是构造出来的示意模型,不是实测调查),16 人团队的周产出约 15.6 个 PR,有效产能只剩 21%,相当于 3.4 个全职工程师在干活;而 8 人团队反而能交付 19.2 个 PR。多出来的那 8 个人,不但没带来产出,还把总产出拉低了。不过要老实承认:这些数字是 算 出来的,不是 量 出来的——对人类团队,你只能算,没法量。这个伏笔,文末回收。
同一条曲线,换了主角
再看 agent。过去一年多,multi-agent(多智能体)是 AI 工程里最炙手可热的方向之一:一个 agent 不够聪明,那就来一打,分工协作,各司其职——听上去跟"项目延期就加人"是同一个直觉。而实证研究给这个直觉泼的冷水,几乎每一盆都能在管理学教材里找到原型。

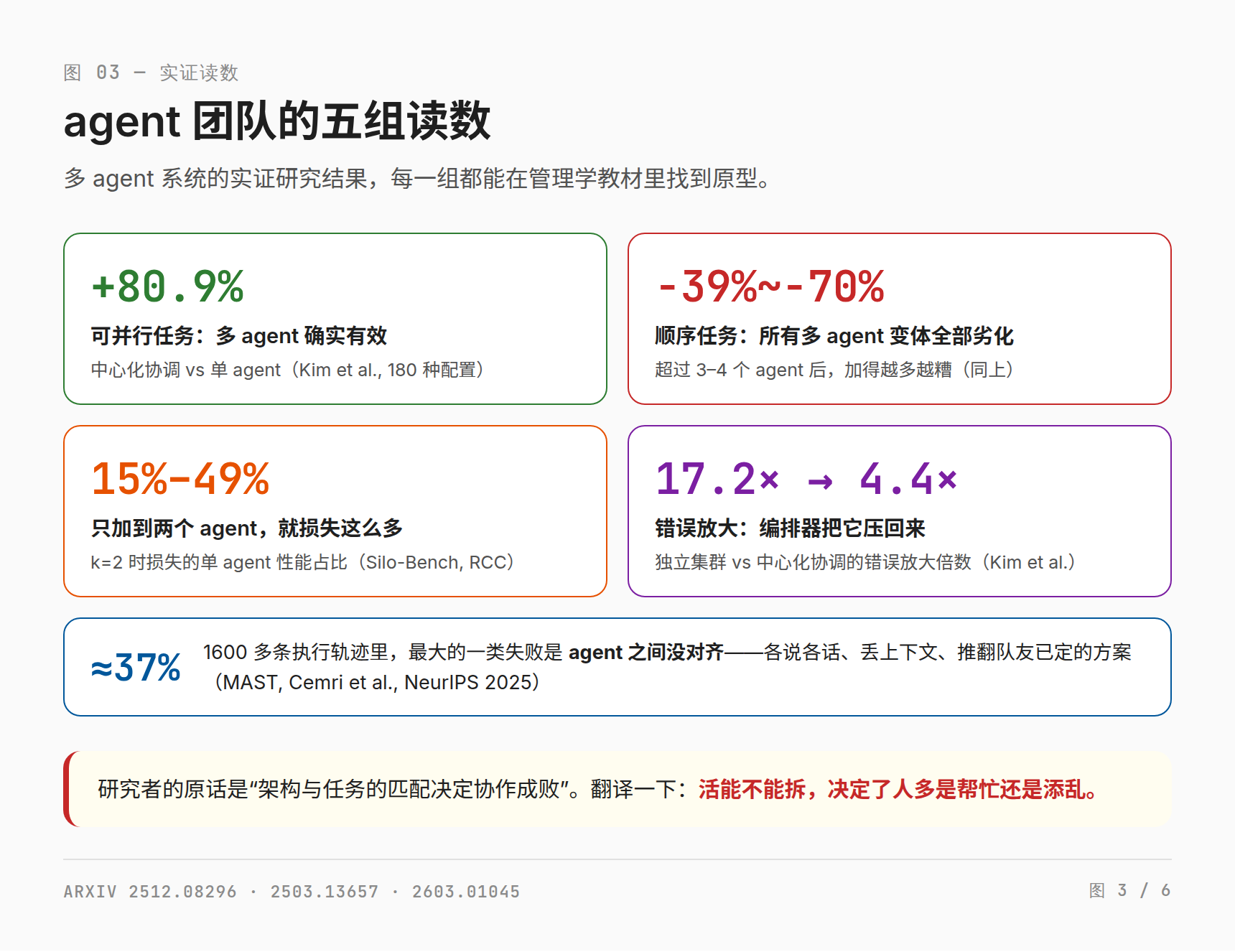

开头提到的那项研究——MIT 与 Google Research 合作的《Towards a Science of Scaling Agent Systems》——结论值得完整转述:在可以并行的任务上,多 agent 确实有效,中心化协调比单 agent 高出 80.9%;但在必须顺序完成的任务上,所有多 agent 变体都更差,差 39% 到 70%;而且超过三四个 agent 后,继续加只会更糟。他们把这归纳为"架构与任务的匹配决定协作成败"——翻译一下:活能不能拆,决定了人多是帮忙还是添乱。任何带过团队的人读到这句,都会会心一笑。
失败的具体方式也似曾相识。伯克利团队在 NeurIPS 2025 发表的研究《Why Do Multi-Agent LLM Systems Fail?》分析了 7 个主流 multi-agent 框架的 1600 多条执行轨迹,给失败模式建了一套分类学(MAST)。结果是:这些系统的失败率在四到八成之间,而所有失败里约 37% 属于 agent 之间没对齐——各说各话、丢上下文、把队友已经定好的方案推倒重来。另一个基准测试 Silo-Bench 更直接:哪怕只有两个 agent,协调开销就已经吃掉单 agent 性能的 15% 到 49%。两个人的会都开不明白——这一点,agent 学得很像。
错误传播的数据,则把"项目经理"的价值量化了。MIT–Google 那项研究测得:没有协调者的独立 agent 集群,一个错误在扩散中会被放大 17.2 倍;引入中心化协调者后,压到 4.4 倍。orchestrator(编排器)就是 agent 世界的项目经理,它做的正是那笔平方换线性的老交易:所有 agent 只跟它对齐,对齐成本 κ 压下去了;它自己成了串行瓶颈,排队成本 σ 升上来了。五十年的管理学,一行代码没写,先在 agent 架构里全部复现了一遍。

当然,故事不是"多 agent 一无是处"。Anthropic 的多 agent 研究系统在广度优先的调研任务上比单 agent 高出 90.2%——那种活本来就该十个人分头去查。Cognition(Devin 的开发商)先是发文《Don't Build Multi-Agents》劝大家别搭多 agent,几个月后又发了一篇《哪些多 agent 模式真的能跑》,落点是:读操作放心分派,写操作收归单线。正反两方吵出来的共识,恰好就是那条曲线本来的含义:对齐成本 κ 低的活(并行调研)随便加人;κ 高的活(顺序写作)人越少越好。
这一次,这笔账能算清了
到这里你可能会说:这些不过是把管理学常识重新验证了一遍,值得大惊小怪吗?值得——因为"验证"这两个字,管理学等了一百年。

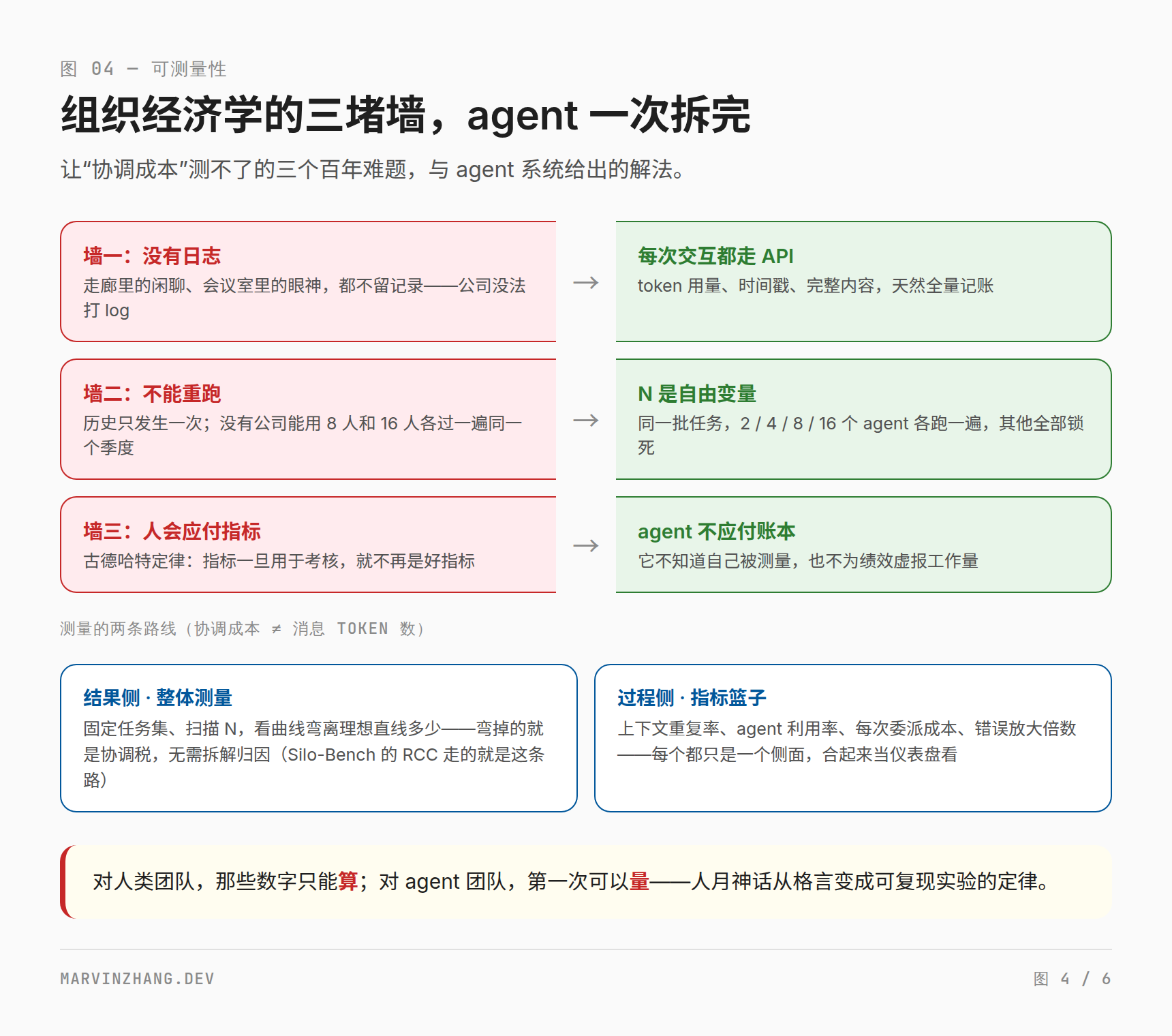

组织经济学一直想精确测量协调成本,但面前横着三堵墙:
- 没有日志:你没法给一家公司打 log。走廊里的一次闲聊、会议室里的一个眼神,都不会留下记录。
- 不能重跑:你不能让同一家公司用 8 个人把这个季度过一遍,再换 16 个人重过一遍来比较产出——历史只发生一次,反事实无从观测。
- 人会应付指标:古德哈特定律(Goodhart's Law)说,一个指标一旦成为考核目标,它就不再是好指标。数代码行数,就得到注水的代码;数工单数量,工单就会被拆得稀碎。
agent 把三堵墙同时拆了。每一次交互都走 API——token 用量、时间戳、完整内容,天然全量记录,第一堵墙没了。同一批任务,用 2 个、4 个、8 个、16 个 agent 各跑一遍,其他条件全部锁死,一个下午加一点推理预算就够,第二堵墙没了。agent 不知道自己被测量,也不会为了绩效虚报工作量,第三堵墙没了。组织经济学梦寐以求的实验条件,agent 系统全部免费赠送。
不过真要动手测,有一个坑必须绕开:协调成本不等于"agent 之间来回消息的 token 数"。研究 token 流向的工作(如 AgentTaxo)发现,多 agent 系统里最大的开销不在看得见的交接消息,而在反复重发的冗余上下文和验证环节;更极端的是,LatentMAS 这类工作证明了 agent 可以完全在潜空间里协作——根本没有自然语言消息可数。只数消息,就像用会议时长衡量一家公司的协调成本:会开得少,不代表对齐得好。
靠谱的测量走两条路线。一条是 结果侧的整体测量:固定任务集,扫描团队规模 N,看产出曲线在哪里弯离理想直线——弯掉的部分就是协调税,不需要拆解归因。Silo-Bench 的 RCC 指标(损失掉的单 agent 性能占比)走的就是这条路。另一条是 过程侧的一组指标:上下文重复率、agent 利用率、每次委派的成本、错误放大倍数。每一个都只是协调成本的一个侧面,凑成仪表盘看趋势可以,但别指望其中任何一个单独等于真相。科学哲学里的迪昂–奎因论题(Duhem–Quine)讲的就是这件事:整体偏差可测,单点归因不可得。

上一节末尾的伏笔可以回收了:对人类团队,那些数字只能算;对 agent 团队,它们第一次可以量。人月神话从一句格言,变成了一条可以复现实验的定律——这是 AI 给管理学的一份意外礼物。
接下来,什么能力值钱
最后聊聊这件事对个人的意义。这条曲线不光描述团队,也圈定了职业发展的方向。

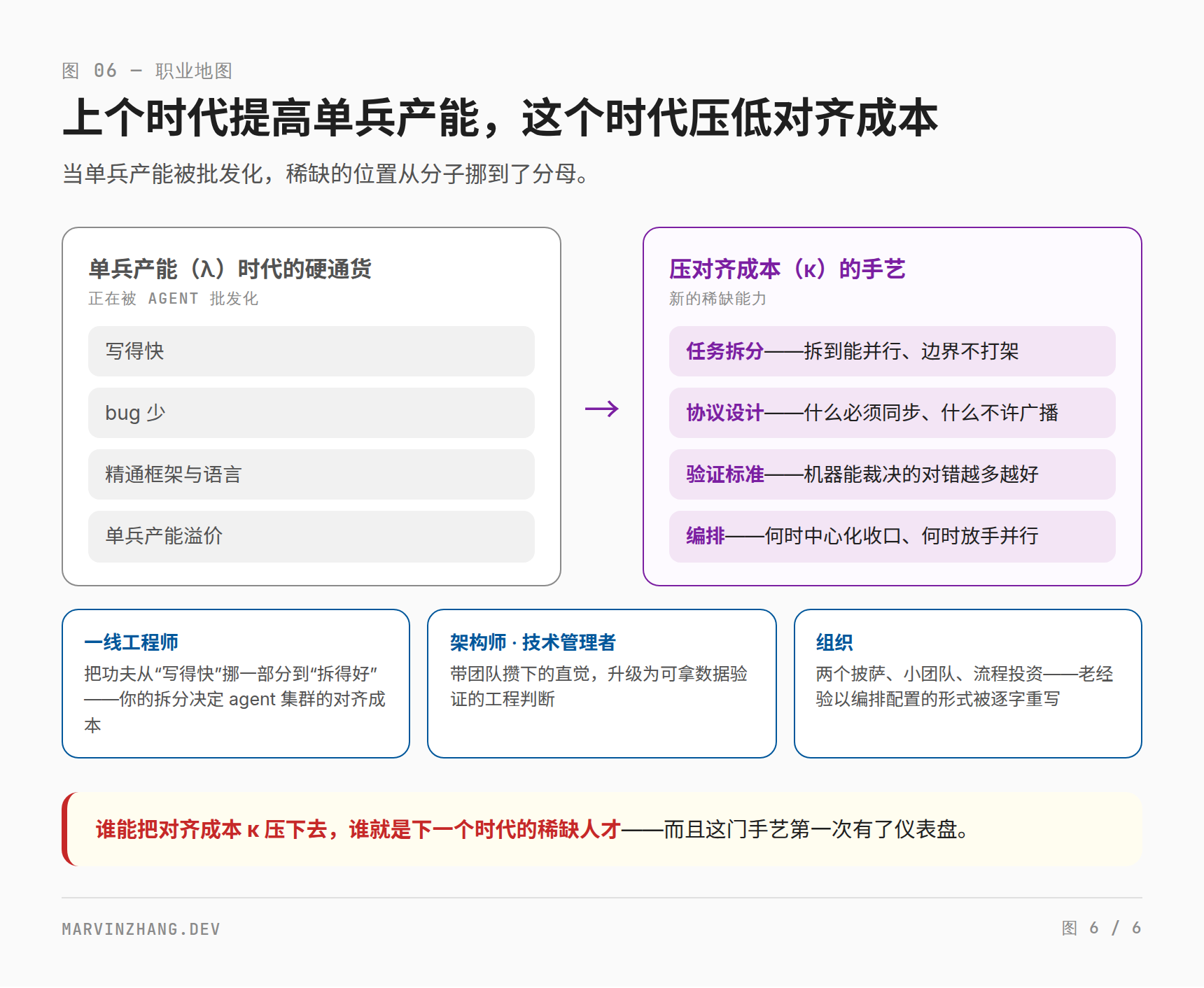

把 USL 的三个参数当成一张能力地图看。过去几十年,软件行业的溢价几乎都发给了单兵产能,也就是公式里的 λ。写得快、bug 少、精通框架,这些是简历上的硬通货。而 AI 正在把单兵产能批发化:单个 agent 的产能便宜、充足、按 token 计价,而且还在降价。当分子不再稀缺,值钱的位置就挪到了分母——谁能把对齐成本 κ 压下去,谁就是下一个时代的稀缺人才。
压对齐成本 κ 是一门具体的手艺,不是空话。往细了说至少有四样:
- 任务拆分:拆到能并行、边界清晰不打架——拆得好,对齐成本天然就低。
- 协议设计:什么信息必须同步、什么信息不许广播——后厨的小票系统干的就是这个。
- 验证标准:机器能自动裁决的对错越多,需要人来对齐的就越少。
- 编排:什么时候用中心化收口,什么时候放手让 agent 并行。
眼熟吗?这就是架构师和技术管理者一直在干的活。区别在于,这门手艺第一次有了仪表盘:你设计的每一版协作结构,跑一遍就能看到读数,好不好,曲线说了算。

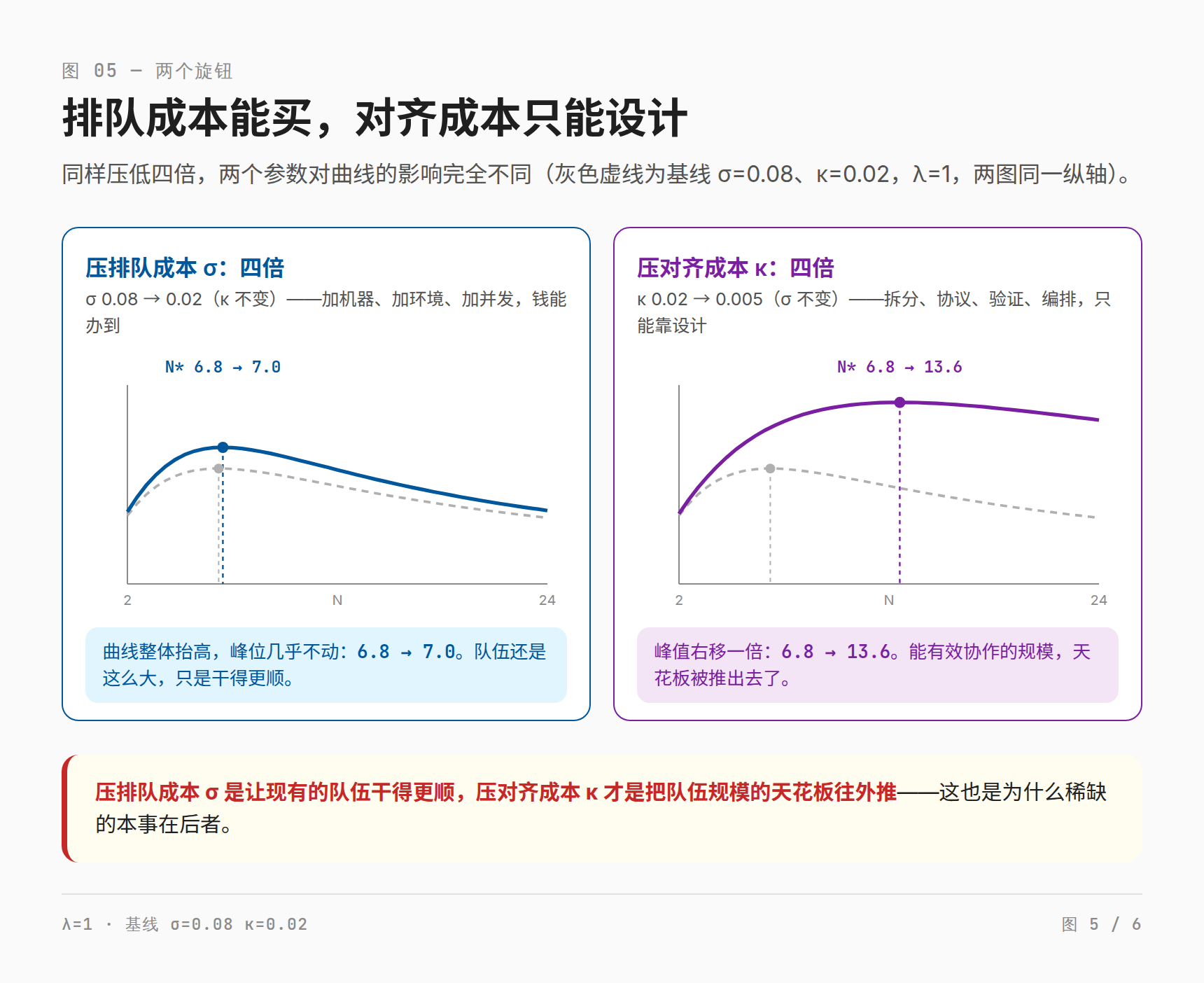

说到这里,可能有读者要问:对齐成本能压,排队成本能不能压?当然能,而且工程师一直在压:环境不够就多开几套,CI 排队就加并发,灶台不够可以再买两个。但两者有个关键区别:排队成本(σ)是线性项,多数时候能用钱直接买下来,而能用钱解决的问题构不成稀缺能力;对齐成本(κ)是平方项,砸钱没用,只能靠设计。同样压低四倍,两个旋钮拧出来的效果差多远,下图一目了然。

道理讲完,落到操作上。这条曲线对不同位置的人,各有几件明天就能上手的事。
如果你是一线工程师:把功夫从"写得快"挪一部分到"拆得好"。接到需求先拆任务,拆完自查一条:任意两个子任务会不会碰同一个文件、同一张表?会,就重拆——读操作尽管并行,写操作收归单线。给 agent 派活时,把接口约定和验收标准写在任务开头,让它不用回头问你;顺序性强的活(调试、重构)交给一个 agent 干到底,别开一群。你的 token 账单就是成绩单:反复重喂上下文的占比越高,说明活拆得越差。
如果你带团队、管架构:把"3–4 个"当作 multi-agent 集群的默认上限,想突破就先拿出任务能并行的证据。并行开工之前先把协议定死——schema、接口、规格,宁可慢半天。给集群配一个中心化的验证关口:17.2 倍和 4.4 倍之间,隔的就是这一道闸。评估任何流程——例会、评审、文档——都问同一句:它是在压对齐成本 κ,还是自己变成了新的排队瓶颈 σ?笔者在 2022 年写过一篇《除了画架构图,架构师还需要些什么》,结论是架构师的必备技能一大半在技术之外——沟通、协调、划边界,当时只能把这些归入"软技能"。现在这批软技能有了硬读数:它们干的正是压对齐成本的活。你多年攒下的老本,恰好是新领域里最缺的。
如果你管公司、定组织:团队边界照着"改动能不能互不相扰"来划——边界划得好,对齐成本天然就低,两个披萨仍然是默认值。晋升和激励往"让别人更快"的事上倾斜——接口质量、文档、规范,这些过去难量化的贡献,现在 agent 的账单能替你量出来。每个季度留一笔压对齐成本的结构性投资——协议、工具链、验证基建,它们不直接产出功能,但推得动天花板。最后一条老提醒:对人做测量要防着古德哈特定律,对 agent 系统才可以放心测整体曲线——agent 的仪表盘,别原样搬到人身上。这些管理学的老经验不会过时——它们正以 agent 编排配置的形式,被逐字重写一遍。

2021 年笔者写项目管理那篇的时候,开头引了一句"坏计划也好过没有计划"。当时它只是一句管理格言;现在,它成了一个可以跑分的工程命题。三篇旧文绕着打转的那个问题——人多了为什么反而慢——五十年前 Brooks 给出了答案,如今 agent 给出了实验数据。答案没有变,变的是它第一次可以被验算。
上个时代,值钱的本事是提高单兵产能 λ;这个时代,值钱的本事是压低对齐成本 κ。曲线一直在那里,只是我们终于拿到了读数。
